Compte prorata : règles NF P 03-001, calcul, appels de fonds et clôture

Par Marie Havet · Mis à jour le 19 août 2026 · 11 min de lecture

Compte prorata de chantier : répartition des dépenses communes entre entreprises
v3.0Mis à jour le 19 août 2026
Historique des mises à jour

v3.0 (19/08/2026) : refonte complète — architecture de la norme NF P 03-001 (article 14, annexes A, B, C), tri dépenses d’équipement / dépenses communes, rôle du gestionnaire et du comité de contrôle, calcul du taux, délais de clôture, comptabilisation, distinction avec le compte inter-entreprises, articulation avec la facturation électronique.

L’électricité de la grue, le nettoyage des parties communes, les bennes, le gardien de nuit : sur un chantier à huit entreprises, personne ne veut payer pour tout le monde. Le compte prorata existe pour ça. Chez WhySoft Group, nous équipons des entreprises du BTP depuis plus de vingt ans, et nous voyons ce poste empoisonner les fins de chantier faute de règles écrites. Voici comment il fonctionne, ce que dit la norme, et comment le facturer proprement.

En 30 secondes

  • Quoi : une caisse commune alimentée par les entreprises du chantier, destinée aux dépenses d’intérêt commun qu’on ne peut imputer à aucun lot.
  • Le cadre : il n’a aucune existence légale propre — c’est une convention entre entreprises, le plus souvent par référence à la norme NF P 03-001 (article 14, annexes A, B et C).
  • Qui gère : un gestionnaire, en pratique le titulaire du gros œuvre, contrôlé par un comité où siègent les autres entreprises.
  • Le point sensible : la clôture. La norme encadre les délais — solde communiqué sous 45 jours après la réception, 15 jours d’observations — et c’est là que naissent les litiges.

1. Définition et cadre contractuel

Le compte prorata est une caisse commune, alimentée par les entreprises titulaires des lots d’un même chantier, destinée à régler les dépenses d’intérêt commun qui ne peuvent être imputées à un lot précis. Chaque entreprise y contribue « au prorata » du montant de ses travaux.

Premier point à comprendre, et il surprend souvent : le compte prorata n’a pas d’existence juridique propre. Aucun texte ne l’impose. C’est une organisation contractuelle entre les entreprises, qui prend l’une de ces trois formes : une référence à la norme NF P 03-001 dans les pièces du marché (le cahier des clauses administratives générales des marchés privés de bâtiment), une convention de compte prorata signée entre les entreprises, ou une clause du CCAP propre à l’opération.

La norme NF P 03-001 lui consacre son article 14 et trois annexes : l’annexe A pour les travaux neufs et l’annexe B pour les travaux sur existant définissent quelles dépenses vont à un lot et lesquelles vont au compte prorata ; l’annexe C fixe la gestion et le règlement du compte, et s’applique par défaut en l’absence de convention particulière. En génie civil, c’est la norme NF P 03-002 qui renvoie à une convention entre entreprises.

Point de vigilance — marchés publicsNi le Code de la commande publique ni le CCAG-Travaux ne prévoient de compte prorata. Sur un marché public, il n’existe donc que si les pièces contractuelles renvoient à la norme, ou si les entreprises signent une convention entre elles. Sans écrit, chacun paie ses propres consommations — et les discussions de fin de chantier sont assurées.

2. Quelles dépenses entrent au compte prorata

La norme trie en deux familles. Les dépenses prévisibles — dites d’équipement — sont imputées à un lot déterminé, celui qui est le plus naturellement concerné. Les dépenses de consommation et imprévisibles, qui bénéficient à tous et ne peuvent être rattachées à personne, vont au compte prorata.

Type de dépense Exemples Imputation
Équipement (prévisible) Clôtures et panneaux, branchements provisoires eau / électricité / égout, voirie de chantier, cantonnement et sanitaires À un lot déterminé — généralement le gros œuvre, sur devis
Équipement spécialisé Installation électrique intérieure du chantier, robinets de puisage Au lot correspondant : électricité, plomberie
Consommations communes Eau et énergie du chantier, gardiennage, nettoyage du bureau et des installations d’hygiène Compte prorata
Imprévisibles d’intérêt commun Nettoyage des parties communes, bennes mutualisées, remise en état non imputable Compte prorata
Hors champ Matériaux et fournitures d’un lot, évacuation de ses propres déchets, ouvrages destinés à être reçus par le maître d’ouvrage Chaque entreprise, pour son compte

La règle de fond posée par la norme mérite d’être retenue telle quelle : une dépense d’intérêt commun n’est portée au compte prorata que si elle ne peut être imputée à un entrepreneur précis. Le compte prorata n’est pas une poubelle à factures : c’est un dernier recours. Et il ne couvre jamais les prestations destinées à être reçues par le maître d’ouvrage.

Bon à savoir — le tri des déchetsUne benne mal triée est déclassée, et son coût explose. Comme la benne est souvent mutualisée, la facture arrive au compte prorata — donc chez tout le monde. C’est l’un des rares postes où la discipline d’un seul lot fait varier la contribution des autres, et un bon sujet de réunion de chantier.

3. Le gestionnaire et le comité de contrôle

La gestion du compte est confiée à un gestionnaire — en pratique le titulaire du lot le plus important, le plus souvent le gros œuvre. Il avance les fonds, règle les dépenses communes, établit les appels de fonds, et rend compte à un comité de contrôle composé de représentants des autres entreprises.

Ce rôle n’est pas neutre : le gestionnaire porte la trésorerie du chantier pour les autres. C’est pourquoi les usages issus de la norme prévoient une rémunération du gestionnaire, souvent de l’ordre de 8 % des dépenses gérées. Si vous êtes gestionnaire, cette rémunération doit figurer explicitement dans la convention ; si vous êtes contributeur, c’est une ligne à vérifier avant de signer.

Le comité de contrôle, souvent négligé, est votre meilleur outil : il valide les écritures, arbitre les dépenses contestées, et surtout il fait exister un lieu de discussion pendant le chantier plutôt qu’à la clôture. Participer aux réunions coûte une heure ; découvrir la répartition six mois plus tard coûte beaucoup plus.

4. Calcul du taux et appels de fonds

Le taux de prorata est le rapport entre les dépenses communes estimées et le montant total du chantier — c’est-à-dire la somme des marchés de toutes les entreprises. Chaque entreprise est ensuite appelée à hauteur de ce pourcentage appliqué à son propre montant facturé, au rythme de son avancement.

Taux de prorata = dépenses communes estimées ÷ montant total du chantier

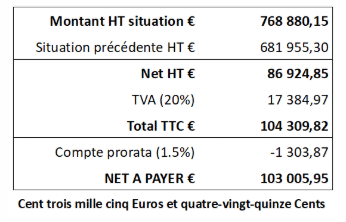

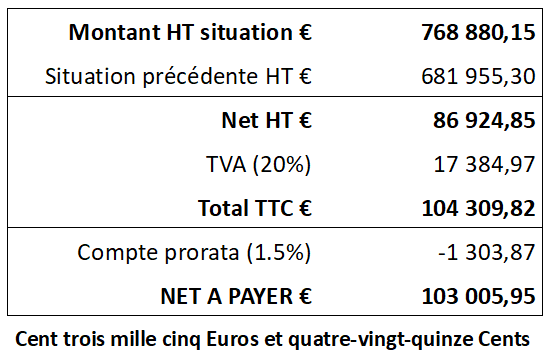

Appel de fonds d’une entreprise = taux × montant de ses travaux facturés à date

Sur un chantier où les bennes et le nettoyage final sont à la charge d’un lot, les dépenses communes représentent souvent de l’ordre de 0,5 à 1,5 % du montant total ; elles montent nettement dès que ces postes sont mutualisés. Beaucoup de marchés préfèrent d’ailleurs forfaitiser le taux dès la remise des prix : l’entreprise connaît son coût à l’avance, au prix d’un léger risque sur les dérives.

Les appels de fonds sont des factures entre professionnels émises par le gestionnaire, accompagnées d’un état récapitulatif des dépenses. Elles portent la TVA au taux applicable. Un appel de fonds sans justificatif détaillé est contestable : c’est la première demande à formuler si vous recevez un montant sans ventilation.

La gestion du compte prorata en vidéo

Le mécanisme se comprend mieux en le voyant tourner : suivi des dépenses communes, appels de fonds et répartition, déroulés dans un logiciel de gestion.

5. La clôture après réception : des délais précis

C’est à la clôture que tout se joue. Le gestionnaire arrête le solde du compte après la réception, le répartit entre les entreprises, puis émet les factures ou les avoirs correspondants — avec TVA. La norme encadre les délais, et les connaître change la position de chacun.

  1. Sous 45 jours après la réceptionLe gestionnaire communique le solde du compte et sa répartition à chaque entreprise.
  2. 15 jours d’observationsChaque entreprise fait connaître ses observations par écrit. Passé ce délai, contester devient beaucoup plus difficile.
  3. Transmission au comité de contrôleSous huit jours, le solde, sa répartition et les observations reçues sont transmis au comité, qui approuve.
  4. Factures ou avoirsLe gestionnaire émet les documents définitifs : facture pour les entreprises débitrices, avoir pour celles qui ont trop versé.
L’erreur à ne pas commettreLaisser passer les 15 jours d’observations sans lire le détail. C’est le seul moment où une dépense mal imputée se corrige facilement — et c’est aussi le moment où tout le monde est déjà parti sur d’autres chantiers.

6. Comptabilisation : deux situations, deux traitements

Le compte prorata se comptabilise comme un compte de tiers temporaire — en pratique une subdivision du compte 467 « autres comptes débiteurs ou créditeurs » — le temps du chantier, puis se solde à la clôture en charges ou en produits selon votre position.

Vous êtes… Ce que vous enregistrez À la clôture
Gestionnaire du compte Les dépenses communes en charges, les appels de fonds en produits Facturation ou avoirs aux entreprises selon la répartition approuvée
Entreprise contributrice Les appels de fonds en charges de chantier, rattachées à l’affaire Régularisation en charge complémentaire ou en produit si avoir

Le vrai enjeu de gestion n’est pas l’écriture comptable : c’est l’imputation analytique. Une contribution au compte prorata est un coût du chantier, au même titre que la main-d’œuvre ou les matériaux. Une entreprise qui ne la rattache pas à l’affaire surestime sa marge de chantier — et refait la même erreur sur le devis suivant.

7. Litiges, pièges et compte inter-entreprises

Le compte prorata est l’un des premiers sujets de friction entre entreprises d’un même chantier. Trois points reviennent systématiquement.

Le refus de participer. Une entreprise qui a accepté les conditions du marché — lequel renvoie à la norme ou prévoit le compte — ne peut pas refuser d’y contribuer, et l’absence de signature de la convention ne l’exonère pas pour autant. À l’inverse, si aucun document contractuel ne prévoit le compte, la contribution ne peut pas être imposée.

La confusion avec le compte inter-entreprises. Les refacturations directes entre entreprises — la nacelle prêtée, la reprise après dégât, l’heure de grue — ne sont pas du compte prorata : elles relèvent d’un compte inter-entreprises, dont la gestion doit être prévue séparément. Lorsqu’on demande au gestionnaire du prorata de traiter ces flux sans cadre écrit, il se retrouve sans moyen de recouvrement en cas d’impayé. La bonne pratique : une convention qui couvre explicitement les deux comptes.

Le lien avec le maître d’ouvrage. La norme prévoit que le maître d’ouvrage peut déduire des sommes dues à une entreprise ce dont elle est redevable au titre du compte prorata. Autrement dit, un impayé de prorata peut se répercuter sur le règlement de vos situations : une raison de plus de traiter ce poste avec sérieux.

8. Facturation électronique : les appels de fonds aussi

Un appel de fonds est une facture entre entreprises. À ce titre, il entre dans le champ de la facturation électronique : à partir du 1er septembre 2026, toutes les entreprises doivent pouvoir les recevoir via une plateforme agréée, et les émettre au format structuré selon le calendrier (grandes entreprises et ETI en 2026, PME en 2027).

Conséquence pour un gestionnaire de compte prorata : les appels de fonds établis sur un tableur, puis envoyés en PDF par courriel, ne passeront plus. Il faudra les produire comme des factures — numérotées dans la séquence, avec les mentions complètes et l’état récapitulatif en pièce jointe. Les avoirs de clôture suivent la même règle. C’est un bon moment pour cesser de gérer un compte prorata à côté de son outil de gestion.

Ce que nous en pensonsLe compte prorata n’est pas un sujet comptable, c’est un sujet de traçabilité : qui a dépensé quoi, pour qui, avec quel justificatif. Un chantier où chaque dépense commune est saisie au fil de l’eau se clôture en une demi-journée ; un chantier où tout se reconstitue à la fin se clôture en litige. C’est exactement ce que WHY Manager® tient à l’affaire, appels de fonds et refacturations inter-entreprises comprises.

Questions fréquentes

Le compte prorata est-il obligatoire ?
Non. Il n’a aucune existence légale propre : il résulte d’une référence à la norme NF P 03-001 dans les pièces du marché, d’une convention entre entreprises, ou d’une clause du CCAP. Sans écrit, aucune contribution ne peut être imposée.
Quelles dépenses entrent au compte prorata ?
Les dépenses d’intérêt commun qui ne peuvent être imputées à un lot : eau et énergie du chantier, gardiennage, nettoyage des installations communes, bennes mutualisées. Les dépenses prévisibles d’équipement (clôtures, branchements, cantonnement) sont au contraire imputées à un lot déterminé.
Comment calcule-t-on le taux de prorata ?
Taux = dépenses communes estimées ÷ montant total du chantier. Chaque entreprise est appelée à hauteur de ce taux appliqué au montant de ses propres travaux facturés. Le taux est souvent forfaitisé dès la remise des prix.
Qui gère le compte prorata ?
Un gestionnaire désigné par la convention, en pratique le titulaire du lot le plus important — souvent le gros œuvre. Il avance les fonds et émet les appels ; un comité de contrôle composé des autres entreprises valide les écritures. Sa rémunération, souvent de l’ordre de 8 % des dépenses, doit figurer dans la convention.
Quels sont les délais de clôture ?
Selon la norme : le solde et sa répartition sont communiqués dans les 45 jours suivant la réception ; chaque entreprise dispose de 15 jours pour formuler ses observations par écrit ; le tout est ensuite transmis sous huit jours au comité de contrôle pour approbation.
Le compte prorata existe-t-il en marché public ?
Ni le Code de la commande publique ni le CCAG-Travaux ne le prévoient. Il n’existe que si les pièces du marché renvoient à la norme NF P 03-001 ou si les entreprises signent une convention entre elles.
Les sous-traitants participent-ils ?
La question se règle au contrat : les conditions particulières du contrat de sous-traitance précisent, s’il y a lieu, les prestations à imputer au compte prorata. En l’absence de clause, le sous-traitant n’est pas contributeur — c’est l’entreprise principale qui l’est.
Les appels de fonds sont-ils concernés par la facture électronique ?
Oui : ce sont des factures entre entreprises. Dès le 1er septembre 2026, elles doivent pouvoir être reçues via une plateforme agréée, et être émises au format structuré selon le calendrier de la réforme. Les avoirs de clôture aussi.

Sources et références

  1. Norme NF P 03-001 — cahier des clauses administratives générales des marchés privés de travaux de bâtiment : article 14, annexe A (travaux neufs), annexe B (travaux sur existant), annexe C (gestion et règlement du compte prorata).
  2. Norme NF P 03-002 — équivalent pour les travaux de génie civil.
  3. Code de la commande publique et CCAG-Travaux — absence de disposition sur le compte prorata en marché public.
  4. Conventions types de groupement d’entreprises et convention OGBTP — modalités de gestion entre entreprises.
À retenirTrois points à garder en tête
  1. 01Rien n’existe sans écrit : norme NF P 03-001 visée au marché, convention signée, ou clause du CCAP.
  2. 02Une dépense ne va au prorata que si elle n’est imputable à aucun lot — ce n’est pas une poubelle à factures.
  3. 03La clôture se joue en 45 + 15 jours : c’est la seule fenêtre où corriger une répartition coûte encore zéro.
